    4月3日、4日,渭南进入大风扬尘天气,为确保恶劣天气条件下东风大街道路提升改造工程顺利实施,市政工程处紧急启动大风扬尘应急预案,一是做好扬尘天气压尘防霾工作;二是在保证工程质量的前提下赶进度、抓生产,多措并举保障工程顺利进行。具体措施为:

    一、为减少扬尘产生,施工现场做到活完料净脚下清。各项工序完后不能有落地灰等施工垃圾,各种细颗粒施工材料不准露天存放。各工地安全文明负责人把安全文明操作细节告知每一位施工人员,做到意识强、要求高、标准到位。

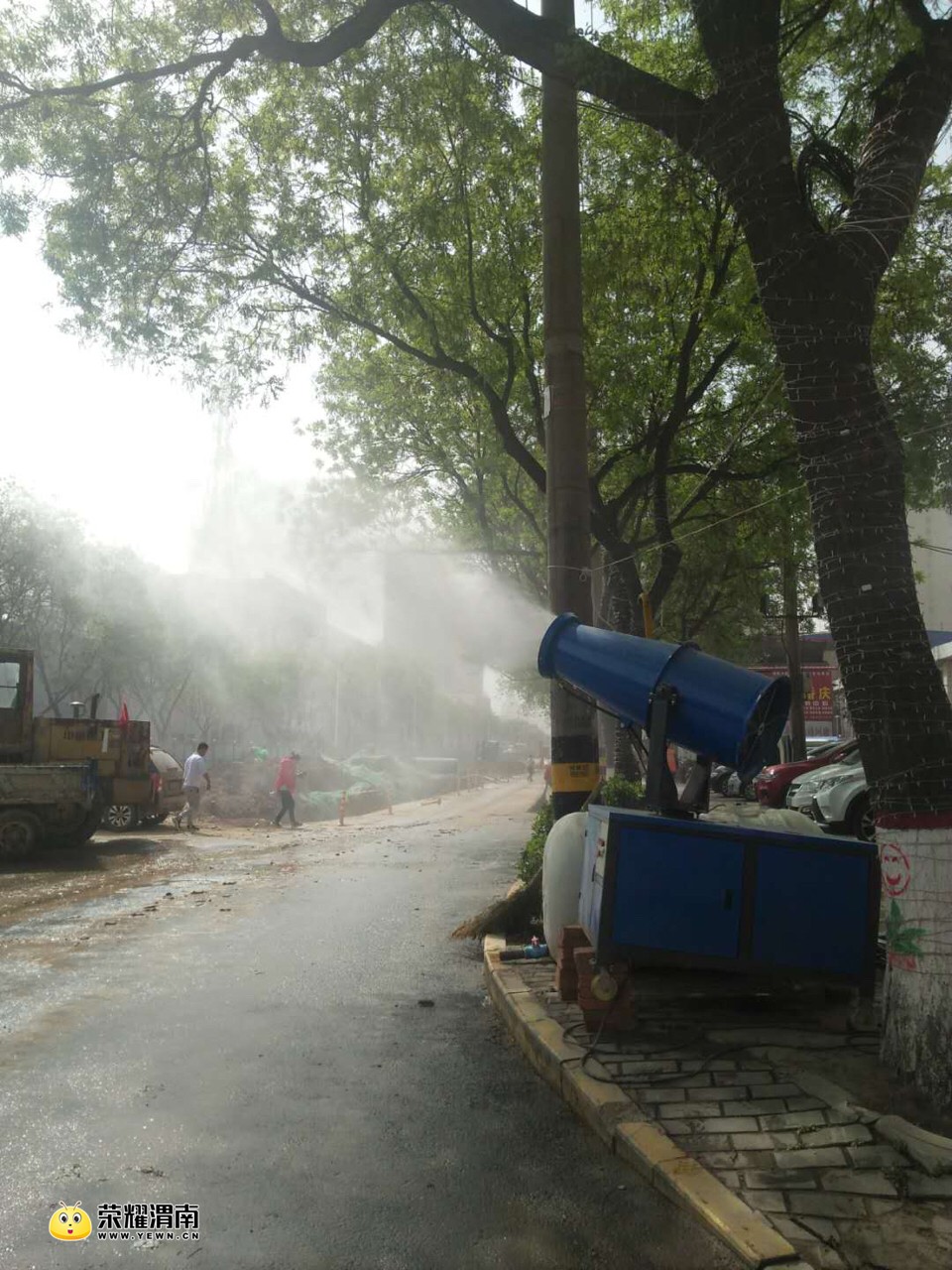

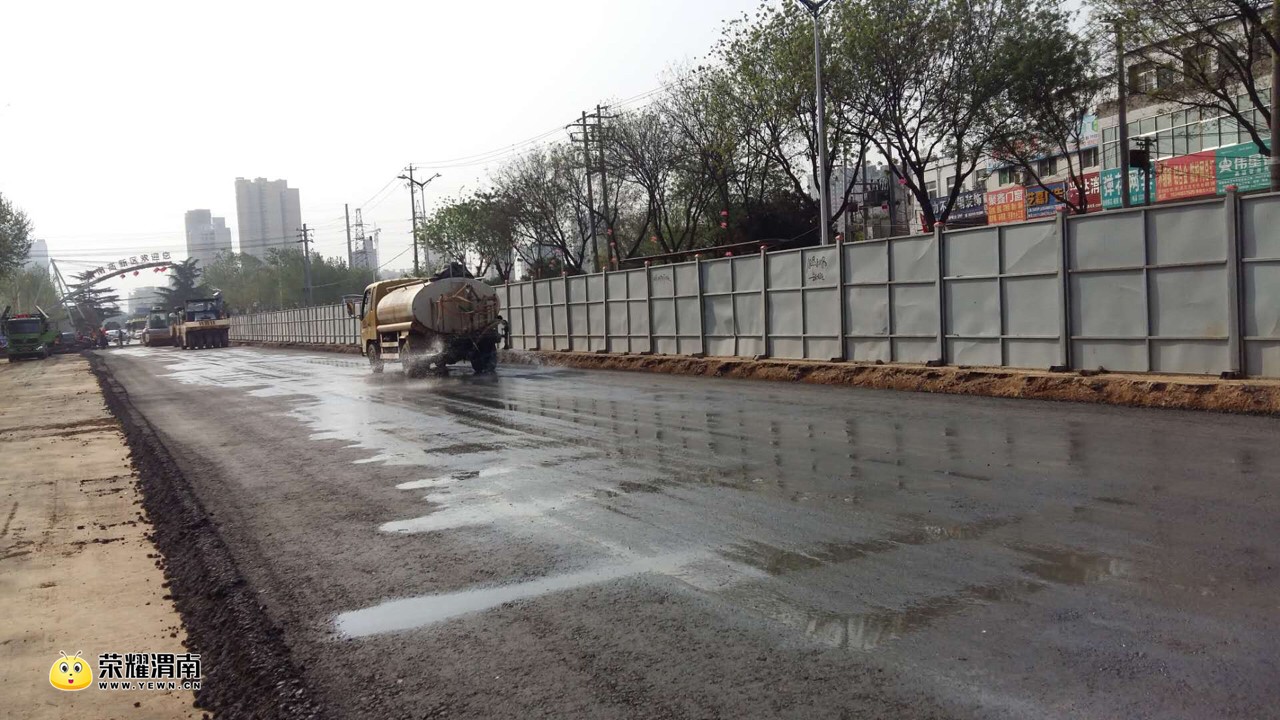

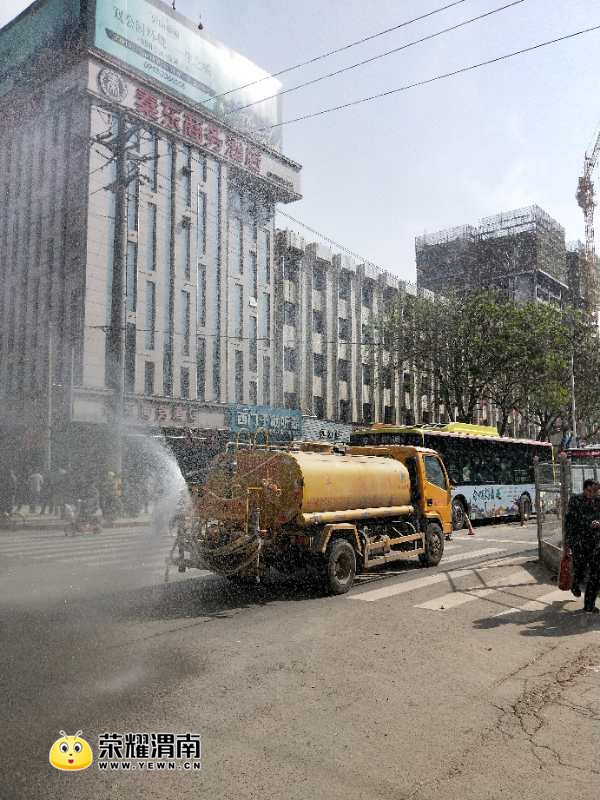

    二、雾炮机、洒水车全天24小时运行,进行洒水压尘,各出入口安排专人及时清理,不允许有积水、淤泥。施工场地内的道路24小时保持地面湿润、无起尘、扬尘,无积水。

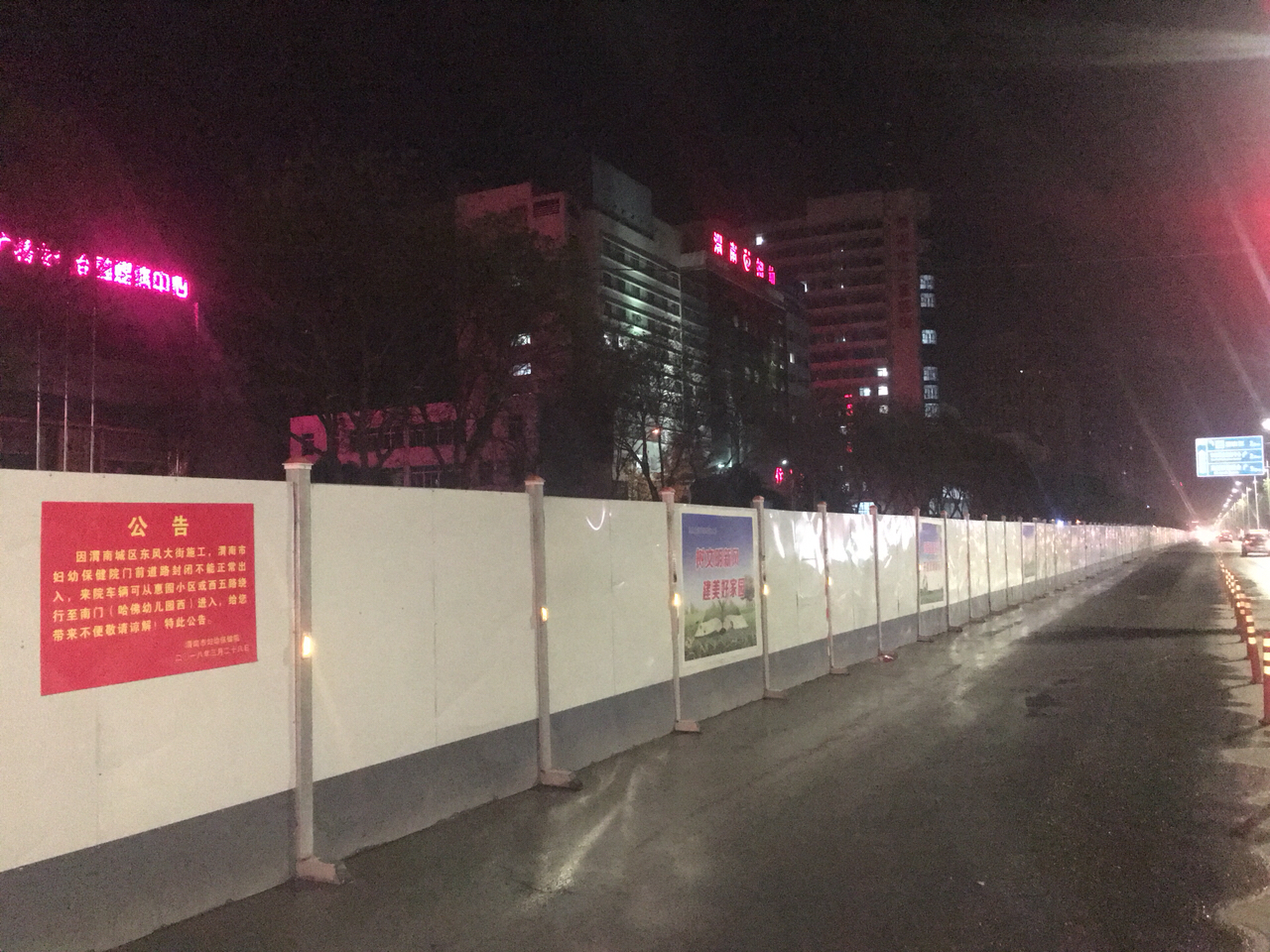

    三、安排专人定期清理围挡,每日常规检查,发现破损、污渍及时擦洗修理。对歪斜倾倒、破损的围挡要随时修复,保证围挡整洁完整,确保行人、车辆安全运行。



    四、工地、行人、车辆出入口设置明显警示标志、标识。基坑、沟槽周围有围护措施及明显警示标识。
    五、特殊天气情况下,停止土方作业,施工现场黄土裸露部分全部进行绿色覆盖,减少扬尘产生。



    六、各施工工地、交通疏导志愿者、人行道障碍物清理工作人员、道路监察人员清明节假日不休息,争分夺秒抢工期,抓进度,24小时疏导交通、清理人行道障碍物和整治人行道乱停乱放现象,确保人行道通畅,工程顺利实施,方便市民通行。

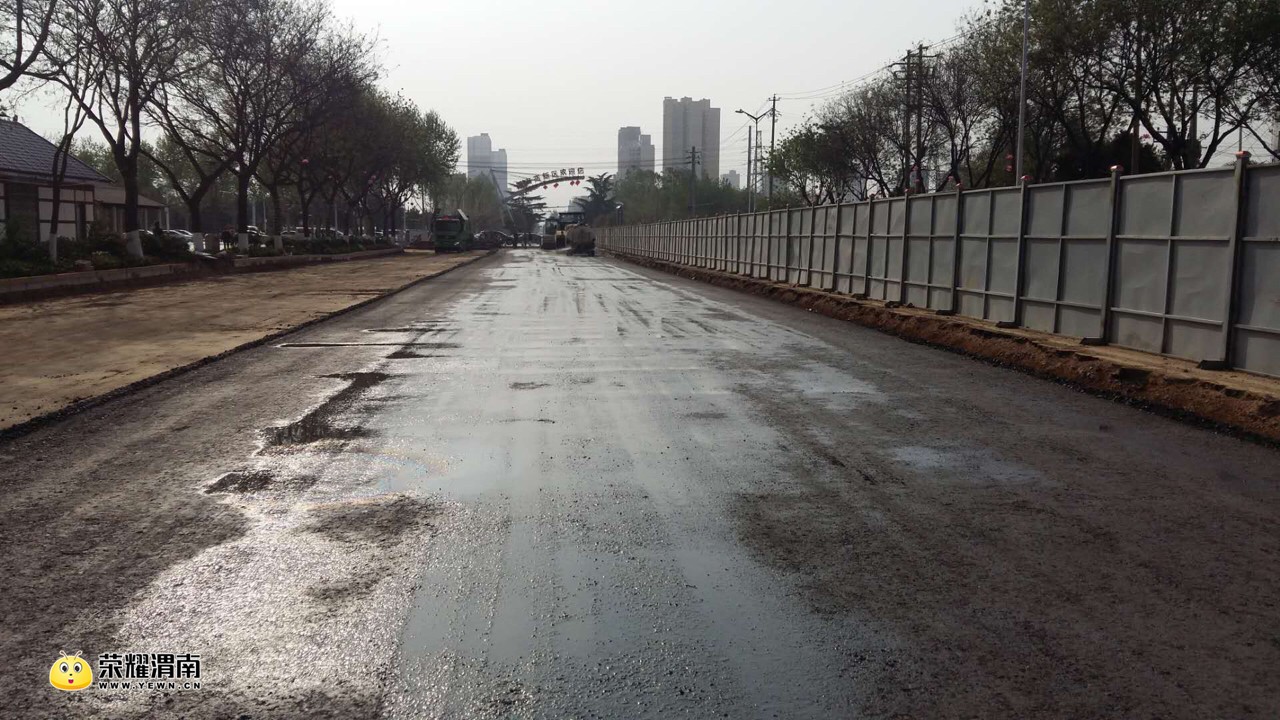

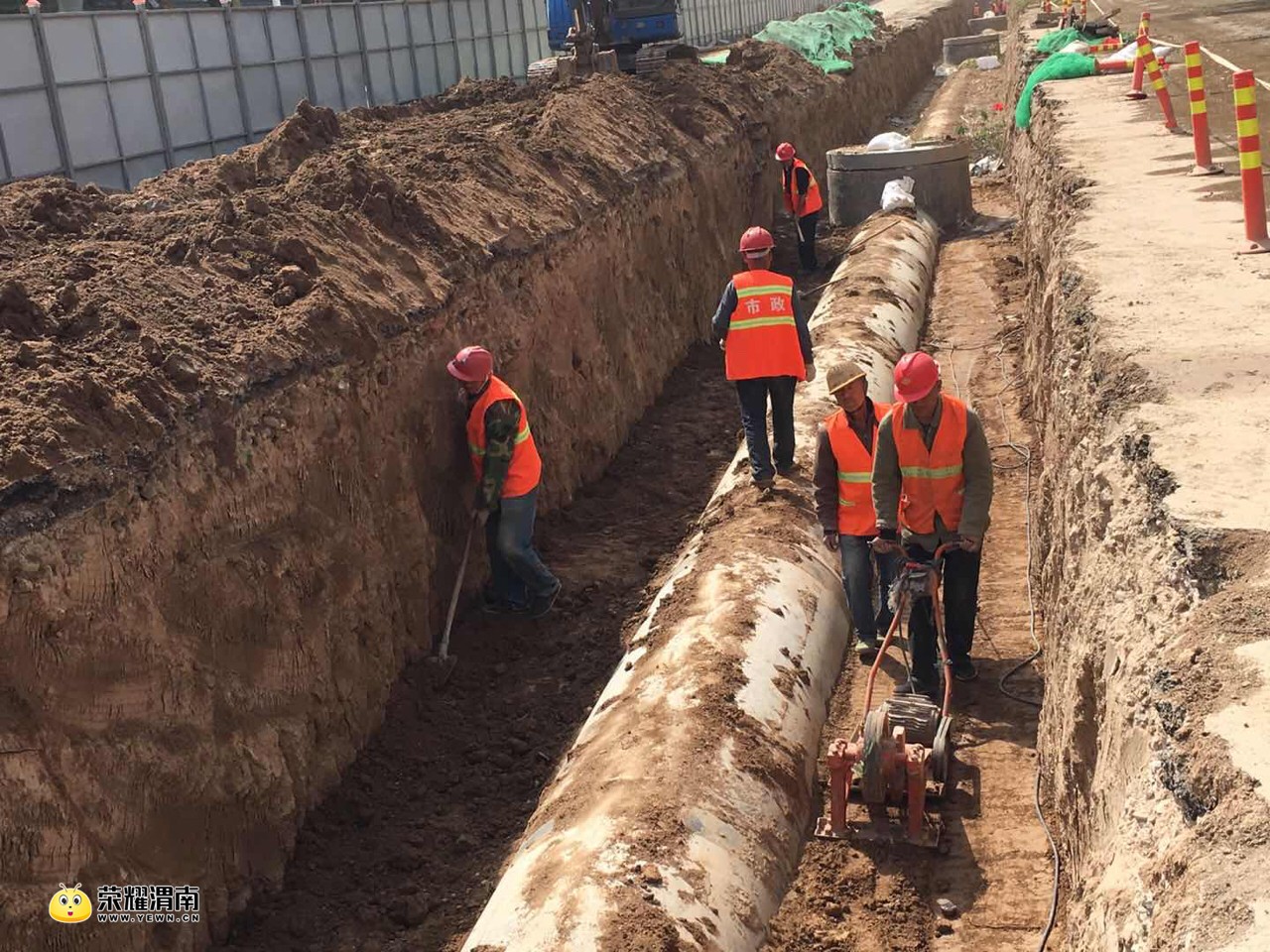

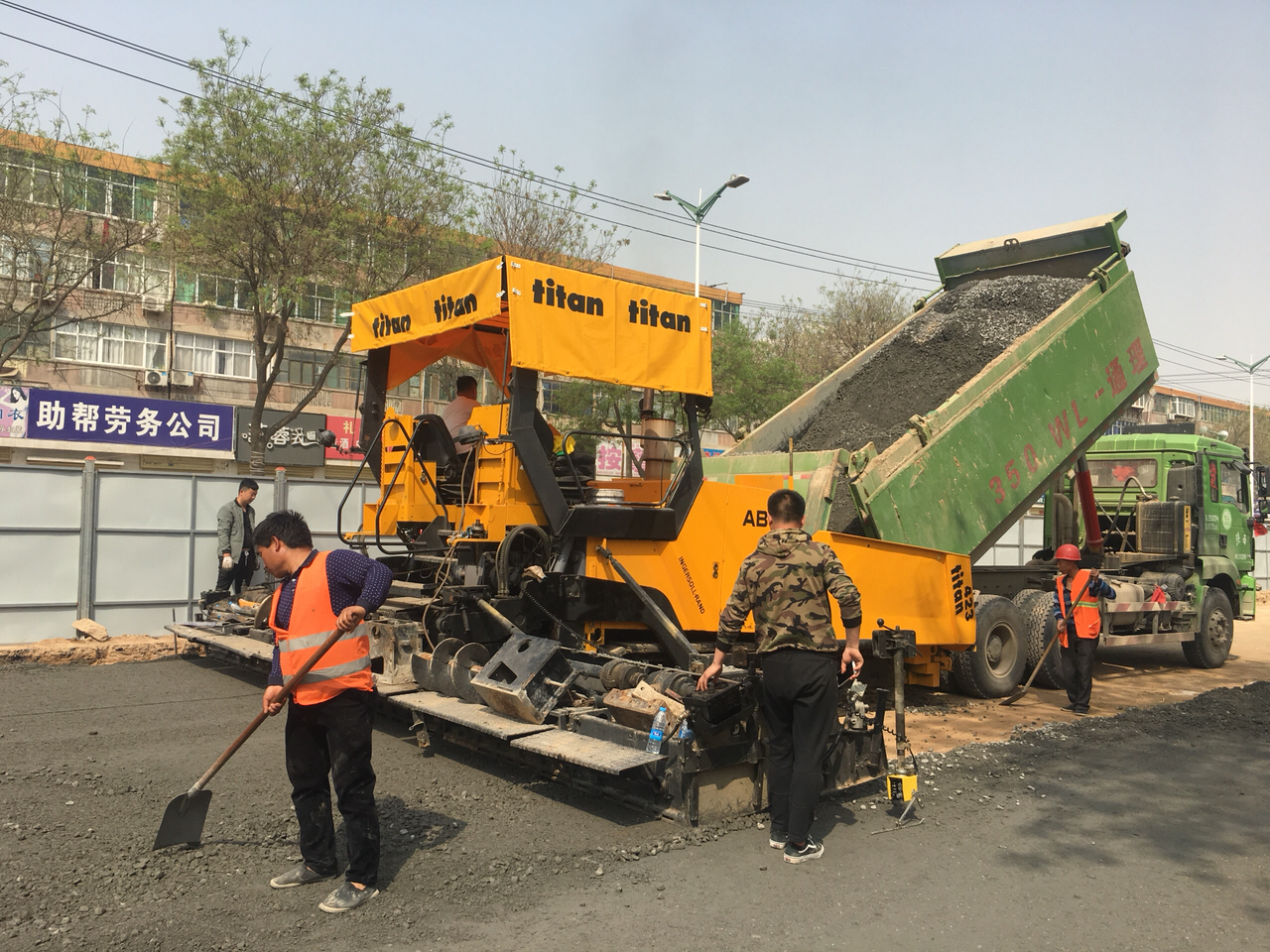

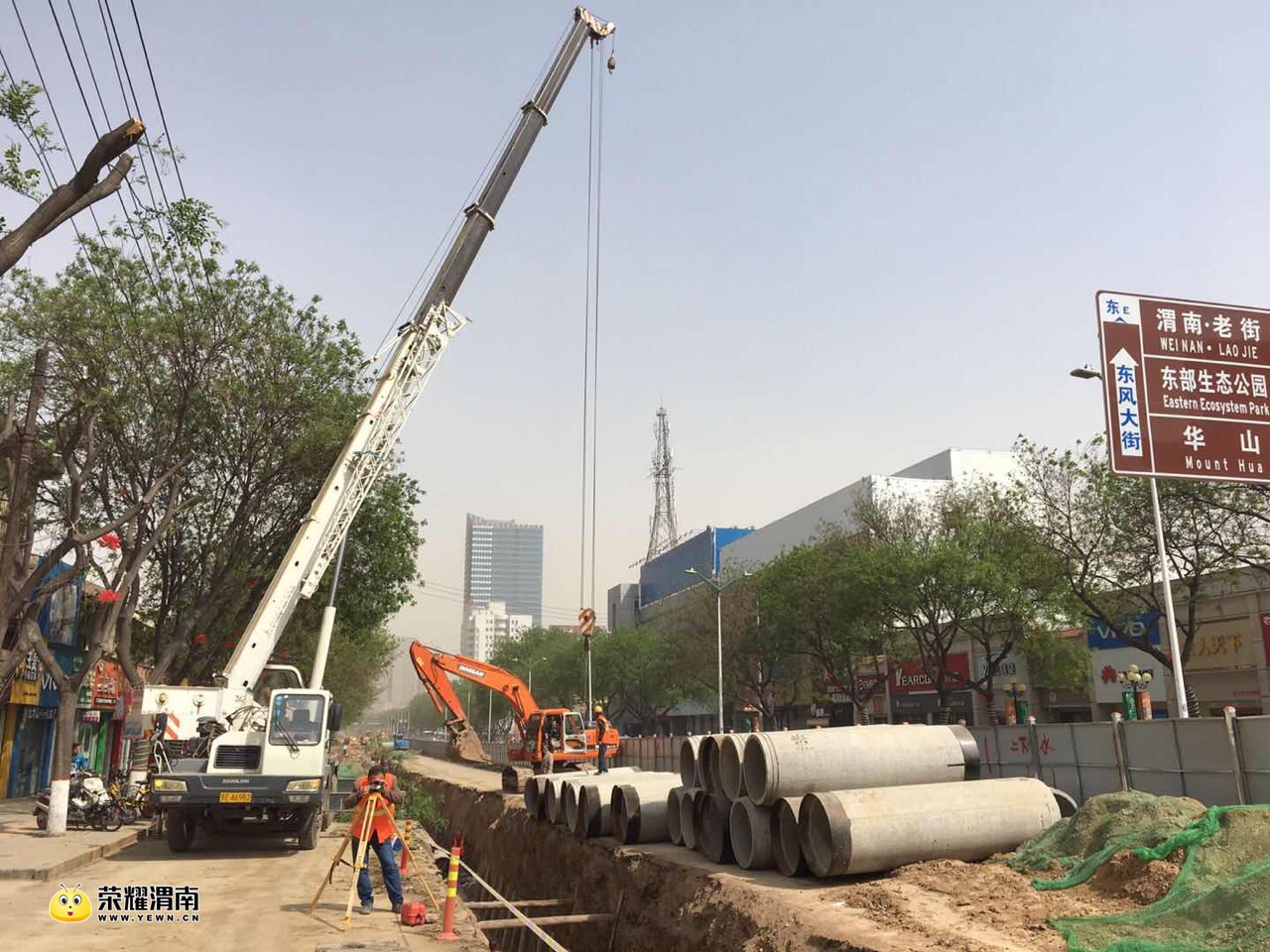

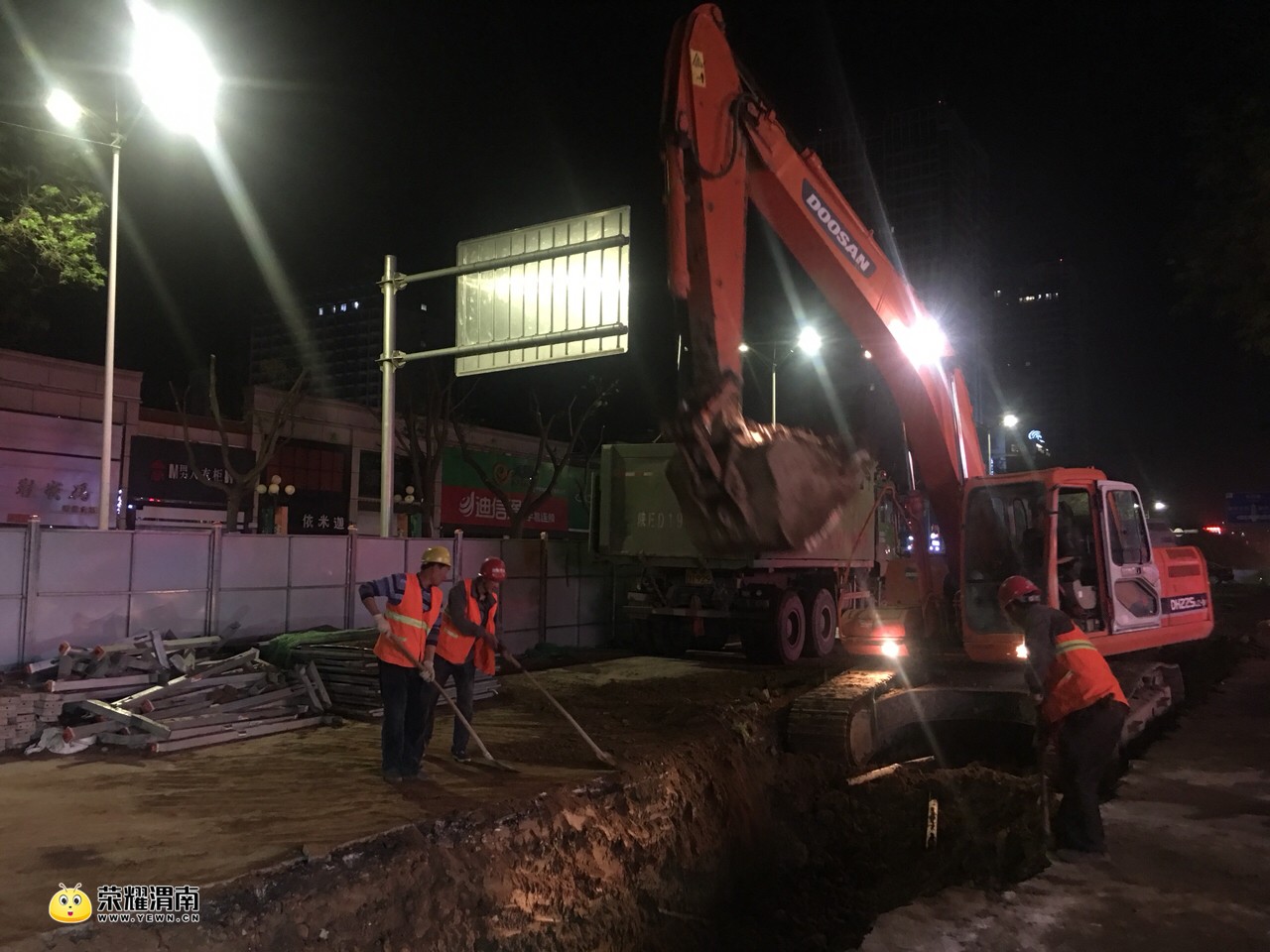

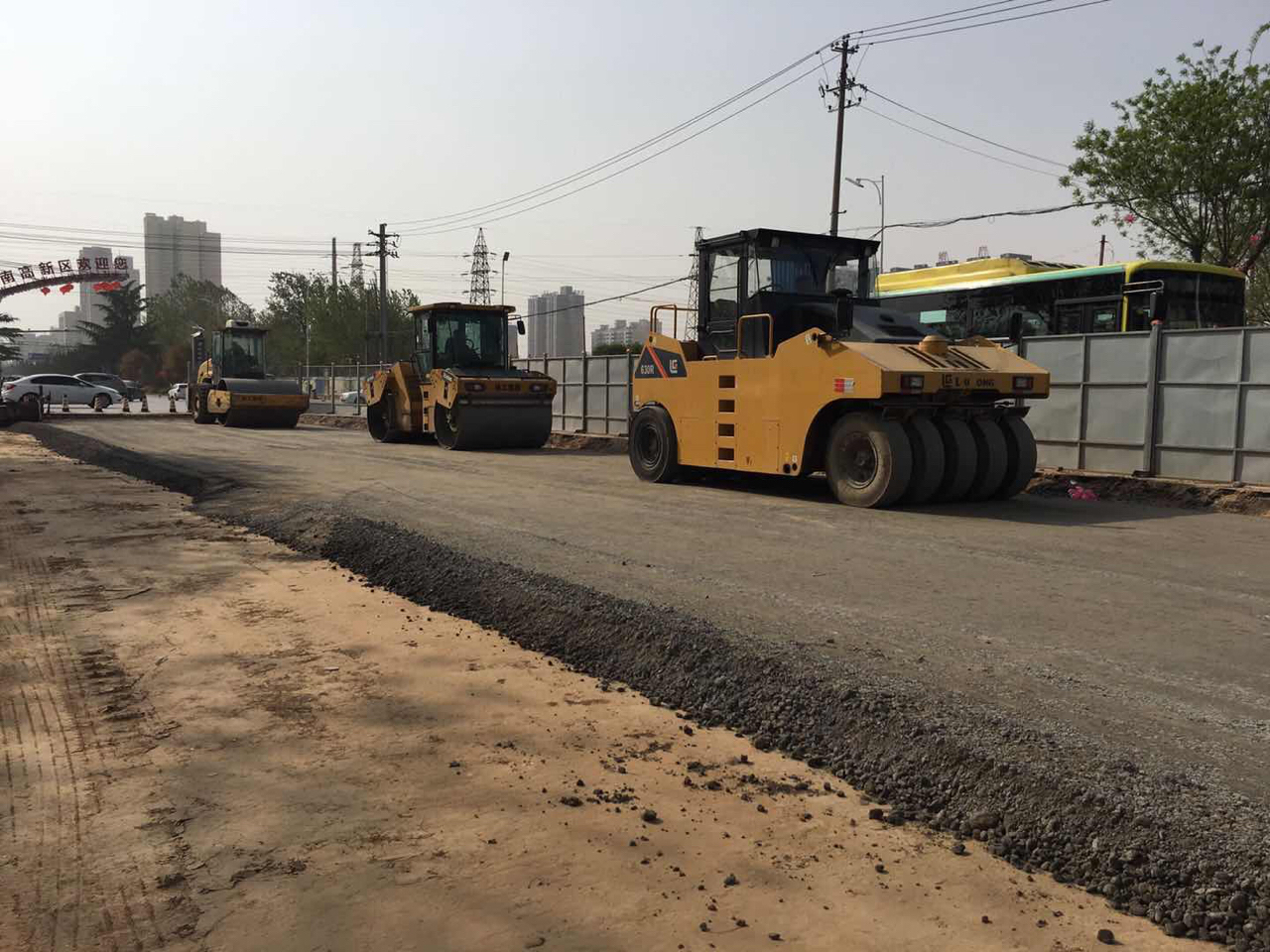

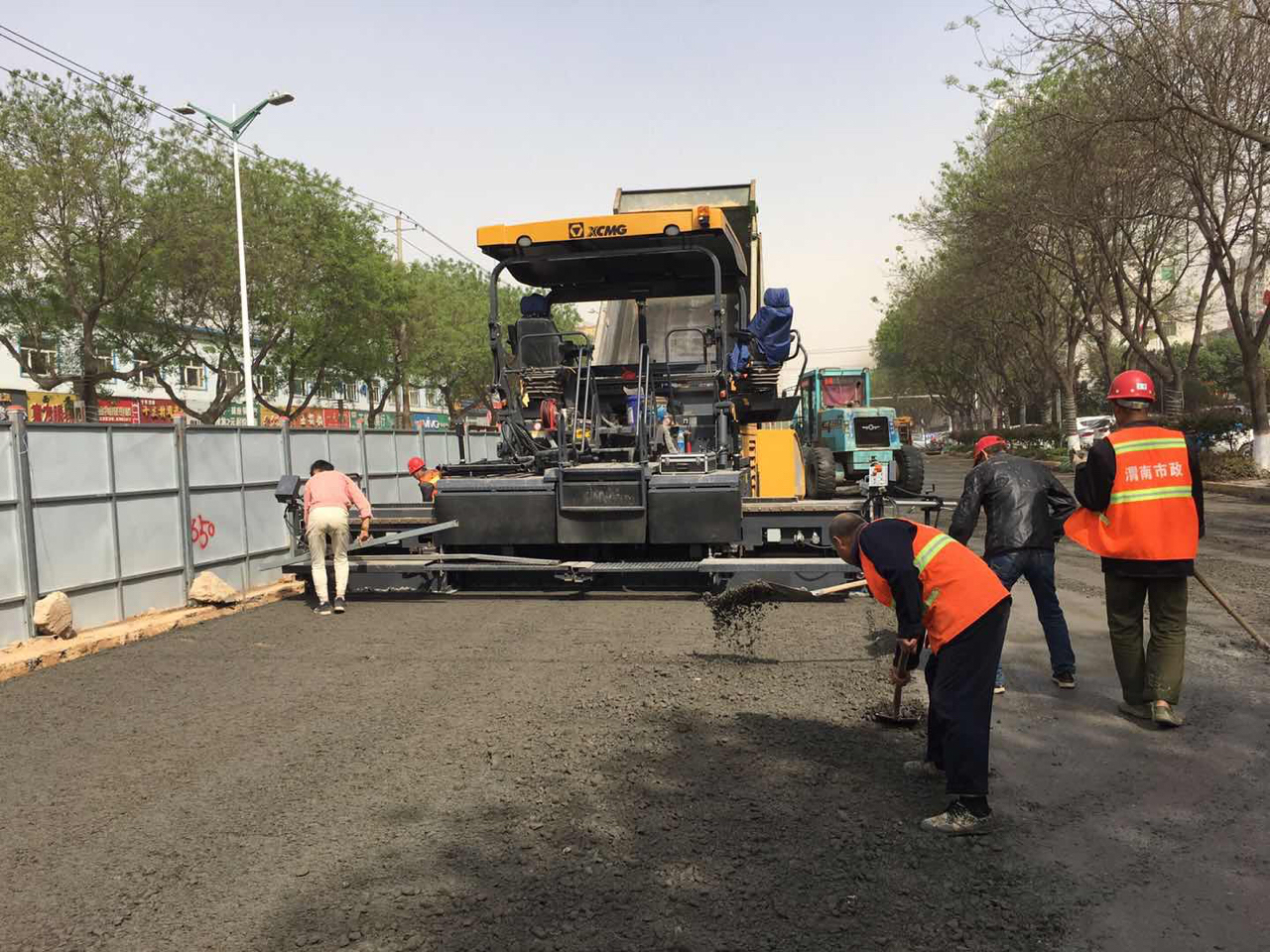

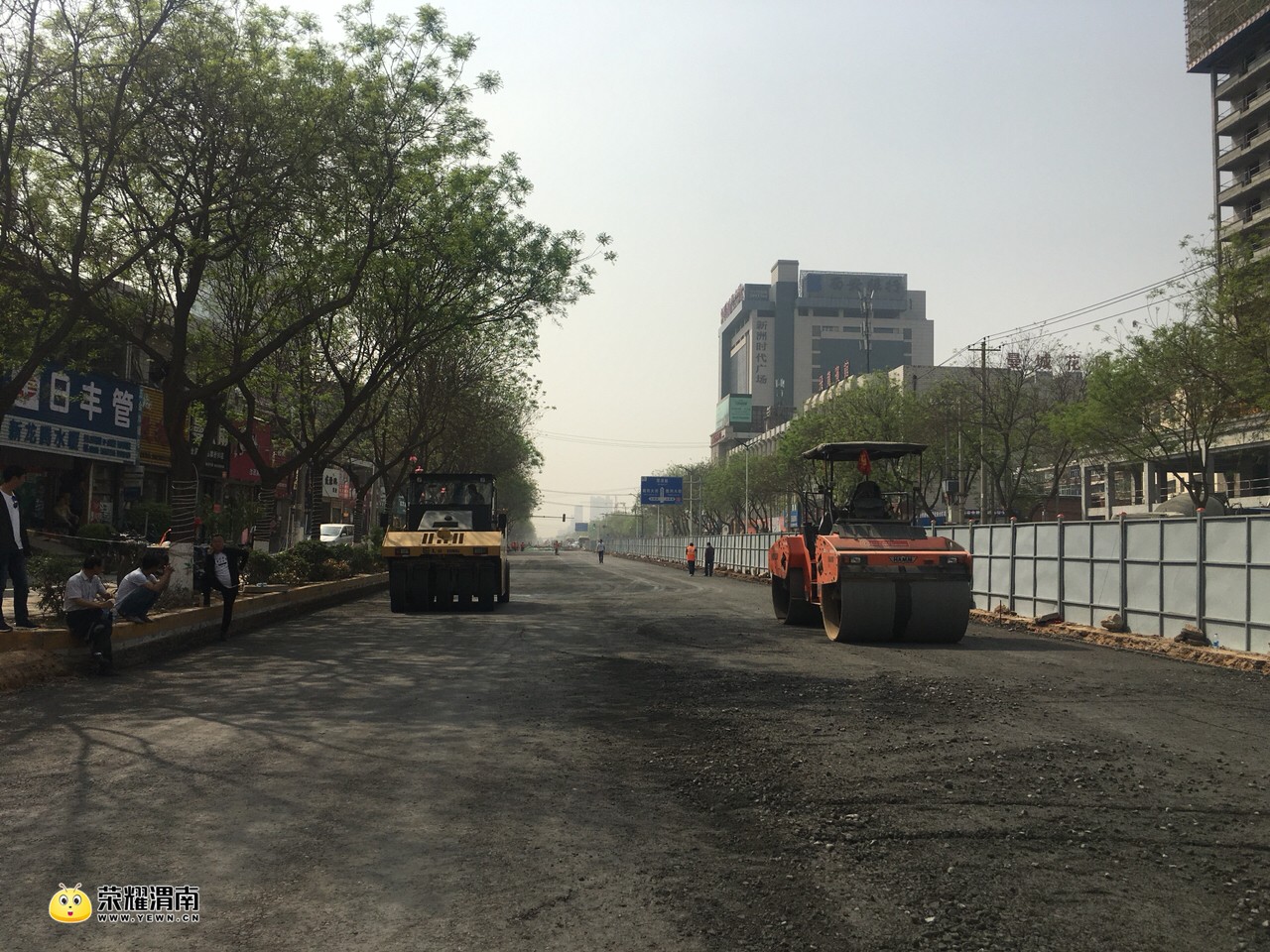

    在做好压尘防霾的基础上,市政工程处保质保量加快施工建设,截止目前,共投入人力520余人次,机械53余台。工程完成情况如下:地下管网部分完成了地下电力管沟改造、金水路至仓程路污水管道改造工程,正在实施西岳路至金水路污水及雨水改造工程。路面部分:完成了金水路至渭清路南侧道路旧路开挖及穿路铺设工程,正在实施杜化路至西四路水泥稳定土基层施工渭清路至三贤路水泥稳定土基层施工工程。



    在此,市政工程处温馨提示:施工过程中,会给周边单位和沿街商户及车辆出行带来不便,为此,我们专门开通了便民服务热线0913-2191533,现在的不方便是为了以后的大方便,同时,我们将加大宣传力度,通过多种媒体渠道积极宣传工程建设情况,取得广大市民的理解与支持。因施工给周边单位和个人带来的影响和不便,敬请广大市民谅解支持!
荣耀渭南网---每天我们都在影响这座城市!

使用高级回帖 (可批量传图、插入视频等)快速回复

您需要登录后才可以回帖 登录 | 立即注册 |

本版积分规则   Ctrl + Enter 快速发布

发帖时请遵守我国法律,网站会将有关你发帖内容、时间以及发帖IP地址等记录保留,只要接到合法请求,即会将信息提供给有关政府机构。
返回顶部快速回复返回列表找客服
快速回复 返回顶部 返回列表
