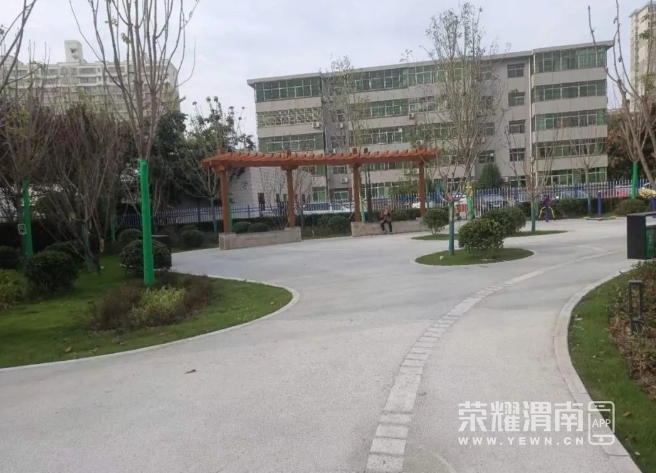

按照市委、市政府工作安排,2023年市住建局负责实施城建项目39个。其中,7个市级重点项目完成投资3.7亿元,占年度计划投资的96%;车雷大街(前进路—金水路)道路建设完成年度任务,城市双修(二期)工程、中心城区生活垃圾焚烧发电处理厂提前建成投用,总体达到预期进度。 同时,2023年渭南市政府工作报告中提到的十大民生实事,市住建局负责实施4个,分别是:新建街头绿地广场5处、中心城区配套建设地下停车场8000平方米、打通“断头路”1条、提升改造城市道路建设5条。截至目前,已完成投资1.31亿元。具体进展如下: 1、5处街头绿地广场项目。分别位于润城公园印象南侧、种子公司门前、仓程路与华山大街丁字路口西侧、渭南市老货运站票房遗址等,该项目投资3000万元,已于10月中旬建成并向市民开放,提供了市民休闲娱乐好去处。

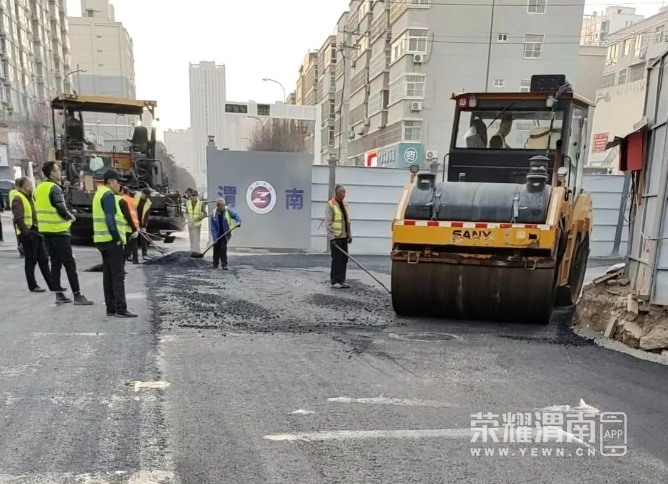

2、中心城区配套建设地下停车场8000平方米。位于车雷大街南侧杜化路至金水西巷段,年度计划投资3000万元,目前已完成投资2700万元,12月中旬完成主体工程建设,预计2024年5月建成,投用后可新增停车位210个,有效缓解周边车位紧张问题。 3、打通“断头路”1条。即西南京路中段道路建设工程,年度计划投资3700万元。截至目前,已完成水泥稳定碎石铺设,计划12月底前完成建设任务。

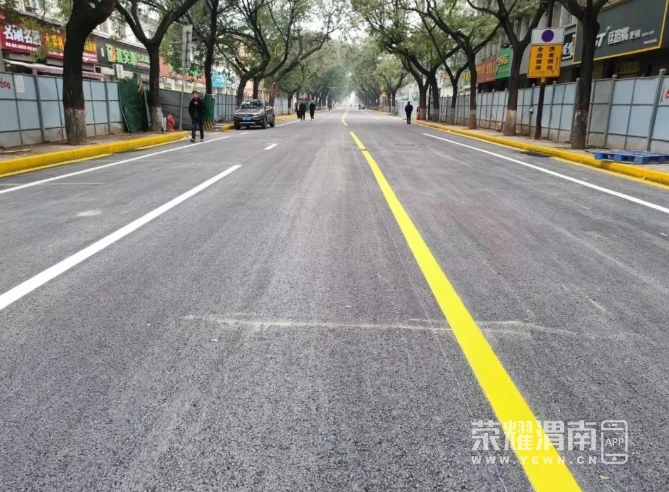

4、 5条道路提升改造项目。分别是民生路(东风大街-朝阳大街)、西岳路(东风大街-胜利大街)、汉马街、解放路南段(站北路-汉马街)、宣化路(胜利大街-五马路),已完成改造并通车。该项目在实施过程中,市住建局协调交警、属地政府等部门,统筹考虑周边围挡群众出行、就医等需求,科学安排工期、灵活施工工序,尽最大努力保障了群众的出行需要。(来源:环境热线)
|
