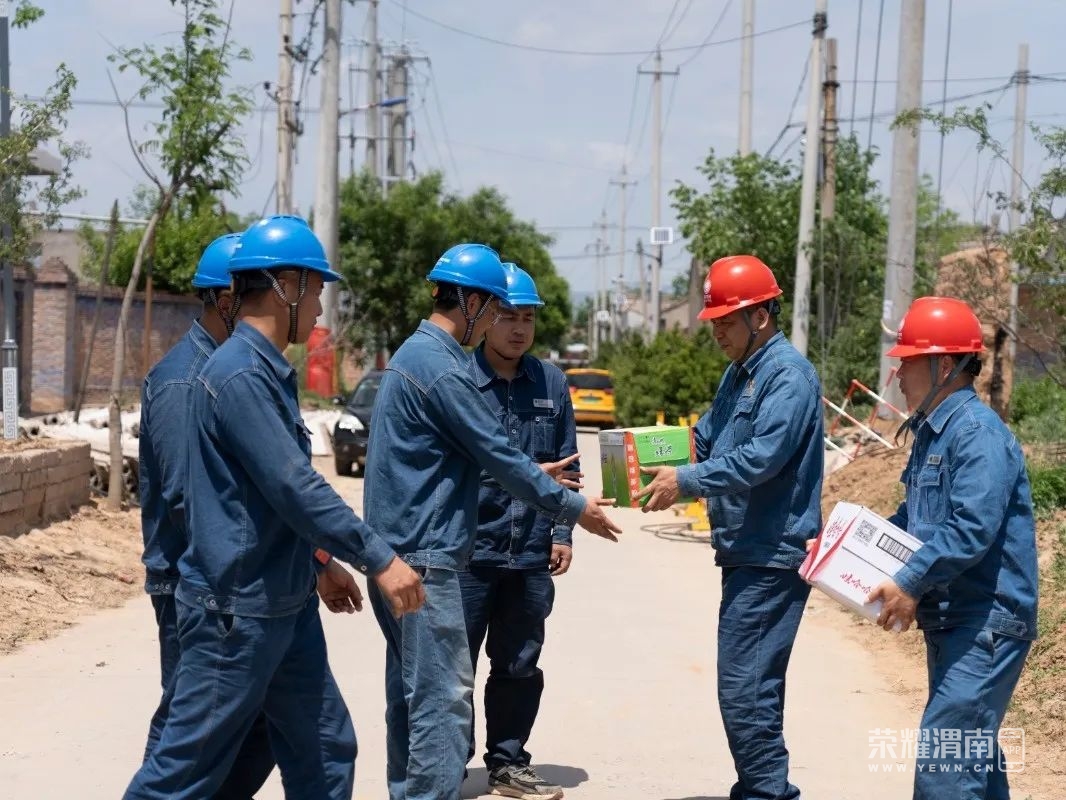

此次配网“大会战”涉及多个专业、参与人员多、高空作业多、施工工序复杂,任务重、时间紧,该公司高度重视,精心部署,统筹全局力量,集中各方优势资源,采取负荷转供、发电车保供、不停电作业、无人机巡检等相结合的模式,全力保障作业安全有序、高质高效完成。

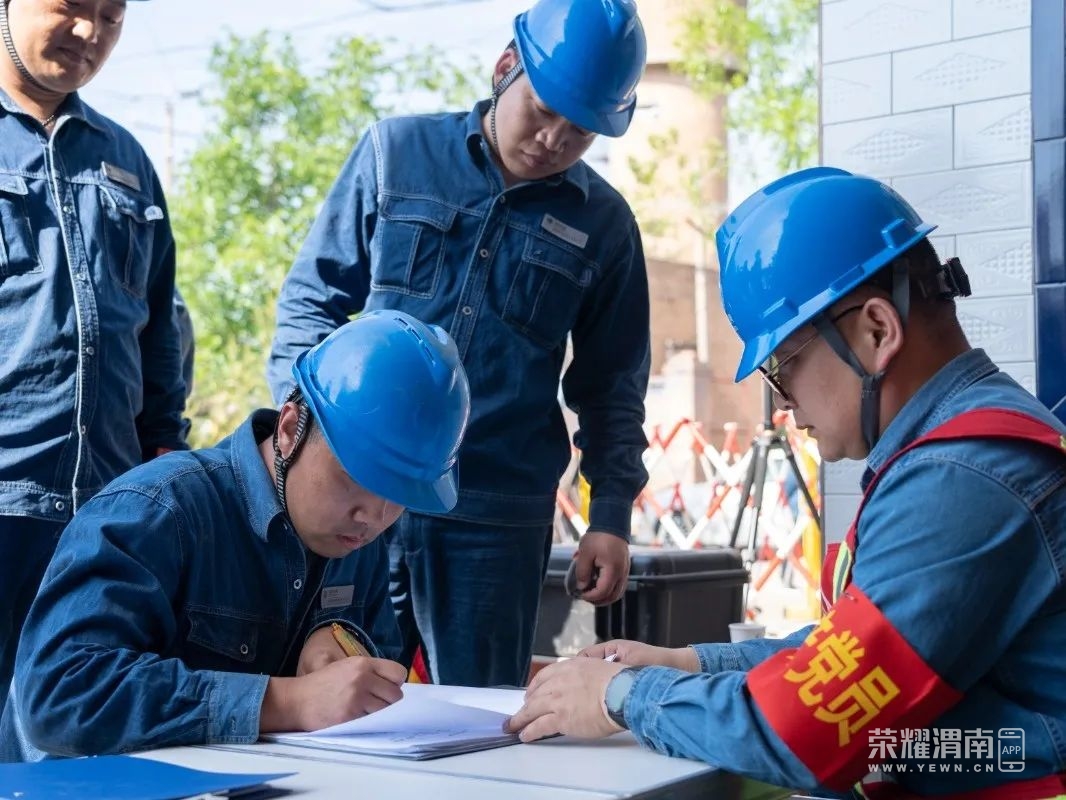

该公司召开讨论会、部署会、班前会,落实任务分工,明确目标任务。成立专项工作小组,充分发挥运检、发建、营销、供服、中心所、供电所等多部门班组协同作用,提前开展线路巡视、夜间红外测温,组织开展现场勘查5余次,综合研判分析作业风险点、危险点,研究制定作业方案,确定施工方案,并在市公司配网部、供服中心审查、指导、协调和帮扶单位韩城公司、光明配网工程公司的鼎力支持下,统筹安排好人员、车辆、物资、工器具、应急等准备工作。同时利用供服平台、客户微信群等方式发布检修信息,最大范围争取客户理解和支持。

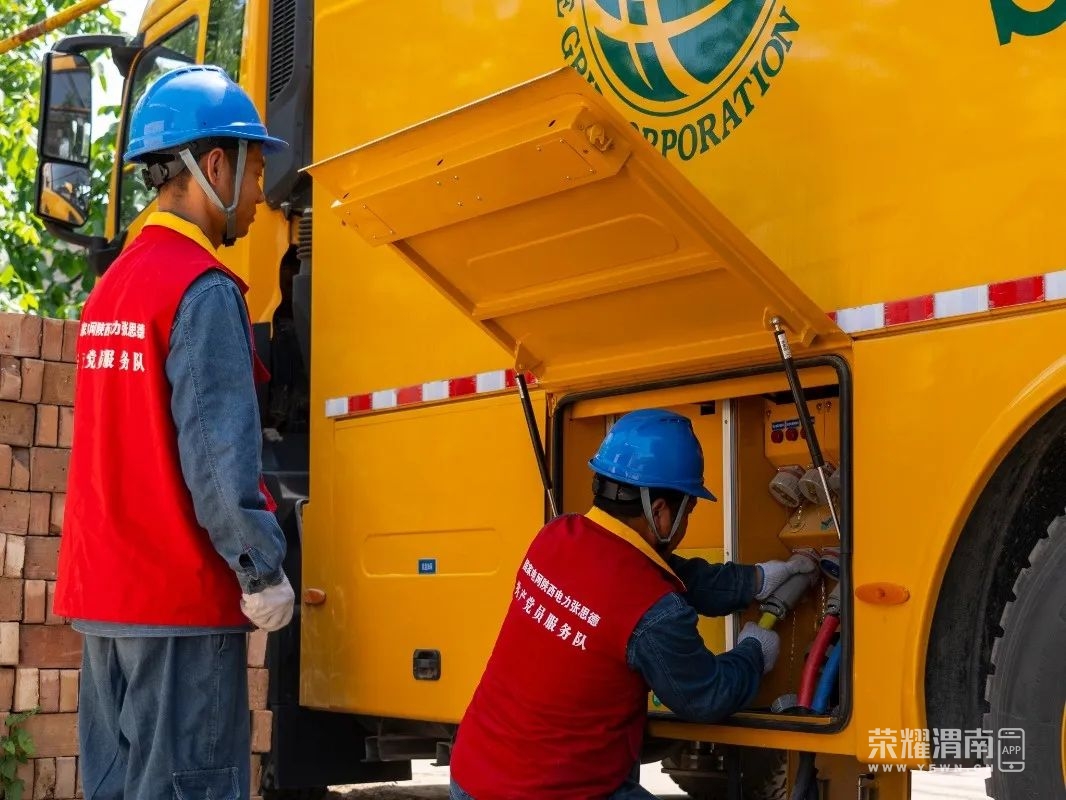

为确保工程质量和施工安全,该公司成立带电作业保电组,调配中压发电车2台,低压发电车6台,分流负荷10台变压器。成立配网检修组,由韩城公司、光明配网工程公司、合阳公司46人分5个小组成立检修组,安排到岗到位人员5人。组建后勤保障组,保障一线作业人员充沛体力和战斗力。
严把作业质量关、安全关,召开班前会,严格执行现场安全两交底、工作票制度和监护制度,认真落实“四双”管理、“四个管住”及“十不干”等各项安全规范要求,加强关键节点、重要环节安全监督,做到安全管控“无死角”,确保作业现场安全“可控、能控、在控”。持续深化“党建+”工程,充分发挥党员“先锋模范、帮带提升、监督保障”作用,带头无违章、带头反违章,有效保障作业现场人身、设备、电网安全。
作业现场,各级工作人员各司其职、各负其责,银线间、杆塔上,忙碌的电力工人们正有条不紊地开展作业,拆除、吊装、安装……各项工作井然有序,在大家密切配合、合力奋战下,共计开展带电作业4 次,完成10千伏152同水线路更换加装一、二次智能融合开关4台,开关1台,立杆2处,更换绝缘导线3 处,处理过桥引线2处,拆除废旧线路2处,台区基础加固1处,优化线路2处,拆除旧开关1处,消除安全隐患4处,将显著提升电网本质化安全运行水平,为电网安全稳定迎峰度夏奠定坚实基础。
