据悉,10千伏城关II线4号杆到42号杆为裸导线,兴隆家园综合变支线存在安全隐患,且线径过细,存在卡脖子问题;10千伏水泥厂线柱上开关FTU不具备陕西FA2.0功能,不具备接地保护跳闸功能,当线路末端发生故障时无法实现馈线自动化功能,祥和路支线未加装支线开关,不符合《陕西配电网馈线自动化改造指导意见》的要求,为确保供电质量及可靠性,该公司及时将10千伏城关II线、10千伏水泥厂线列入2024年电网升级改造计划,并结合工作实际,决定将10千伏城关II线、10千伏水泥厂线升级改造工程同时实施。

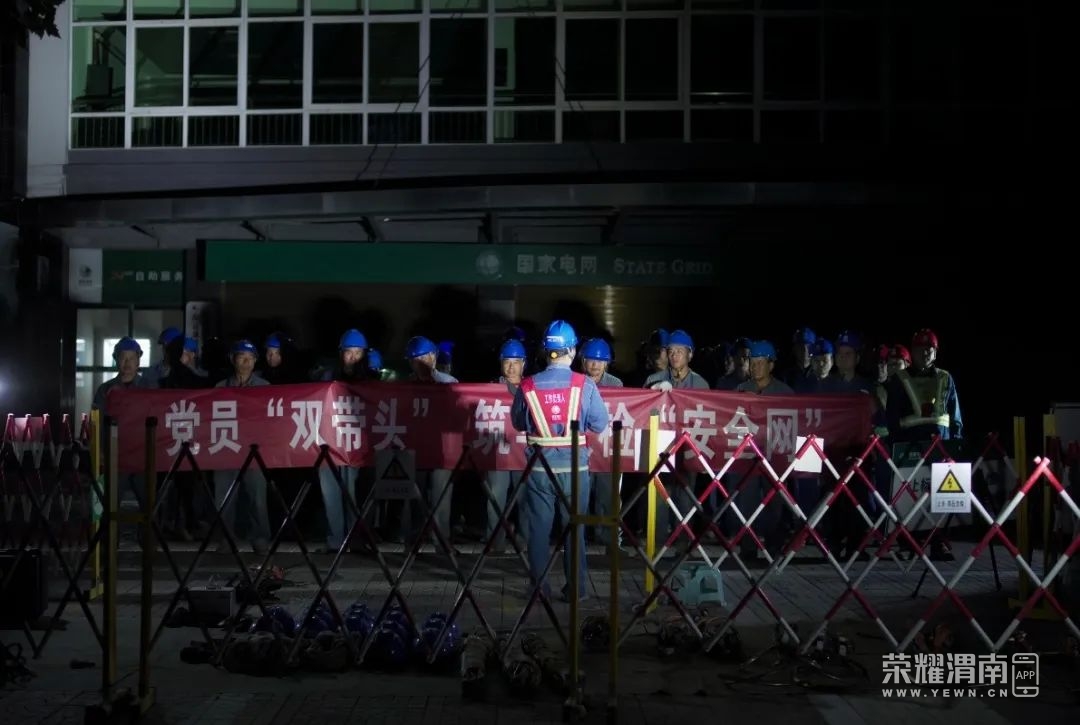

为确保工程质量和施工安全,该公司统筹协调发展建设部、合阳光明项目组、运维检修部、安全监察部、供电服务中心5个部门,对施工力量科学合理安排,齐心协力保障工作安全有序开展。本次工作工程量大,涉及范围广,参与人员众多,为确保作业期间客户“零感知”、用电“零影响”,该公司选择夜间零点作业。

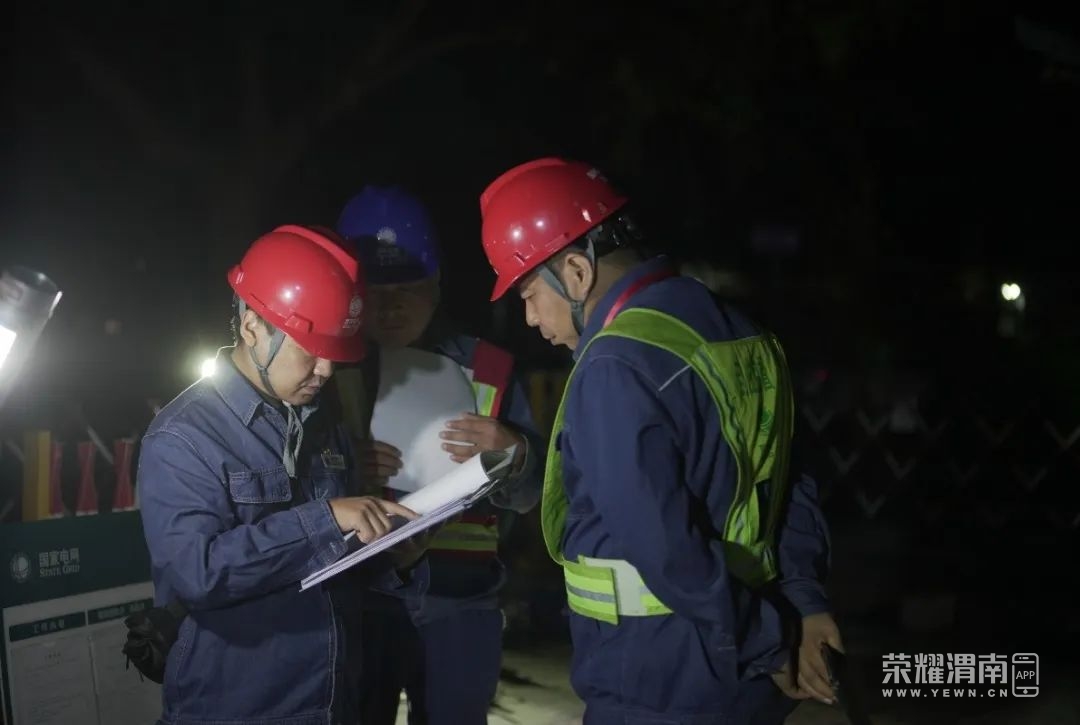

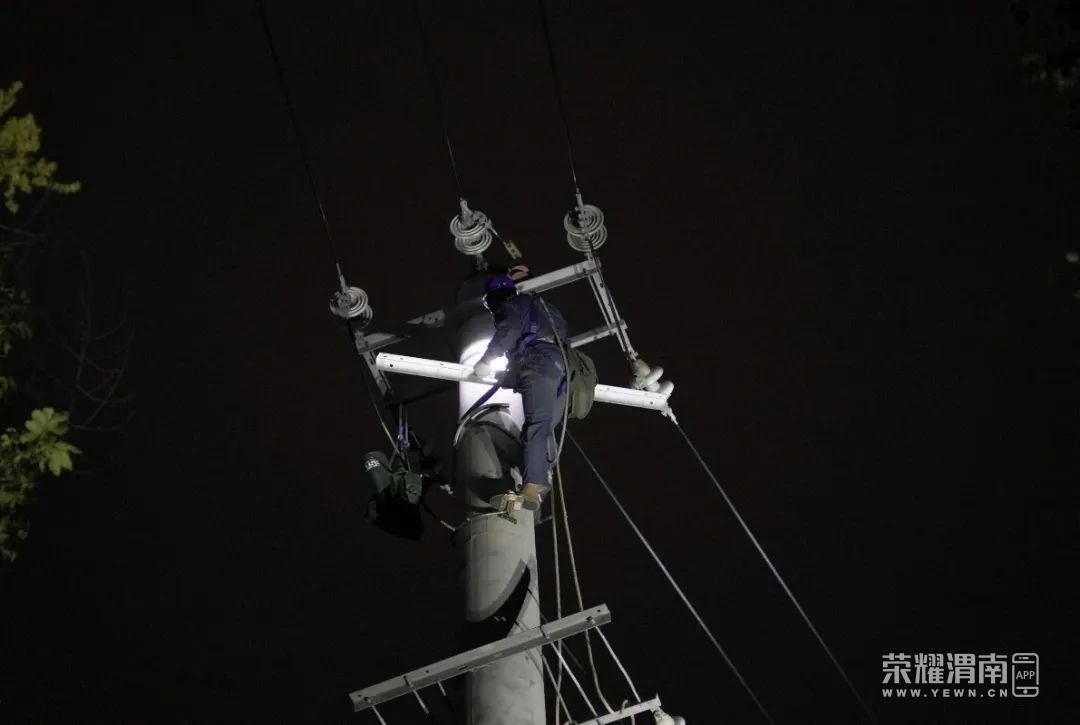

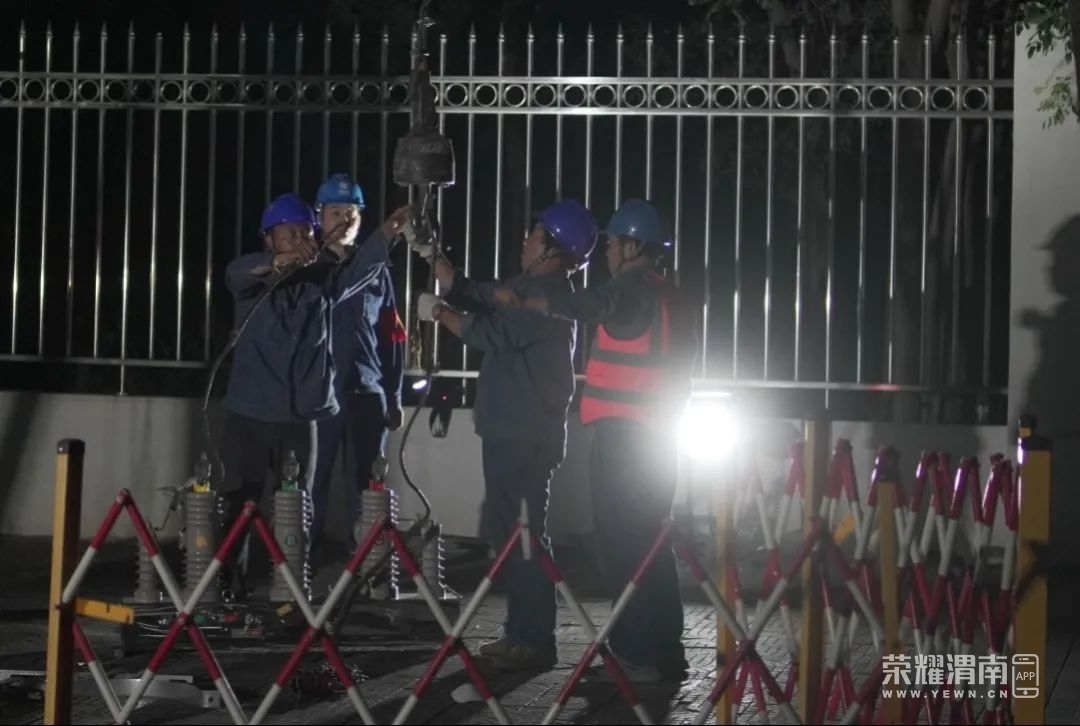

夜晚的工作现场,灯光如昼,工程实施严格按照“十不干”“四个管住”“四双”管理工作要求,在凌晨2时所有的安全措施都落实到位,电网改造工程正式开始。工作人员在数十米的电杆上,不畏高空的恐惧,凭借着精湛的技术和丰富的经验,将老旧导线开关拆除,换上崭新的设备,他们仔细检查每一个零部件,确保安装牢固可靠,最终经过10个小时的努力,如期安全完成了工作计划。
据了解,本次工作涉及负责人、到岗到位人员、3个班组施工人员共53人,改造10千伏架空线路1.735千米,更换柱上开关3台,新建柱上开关2台,清理树木通道50余处,有力保障了电网运行更加安全可靠、群众满意度持续提升。
