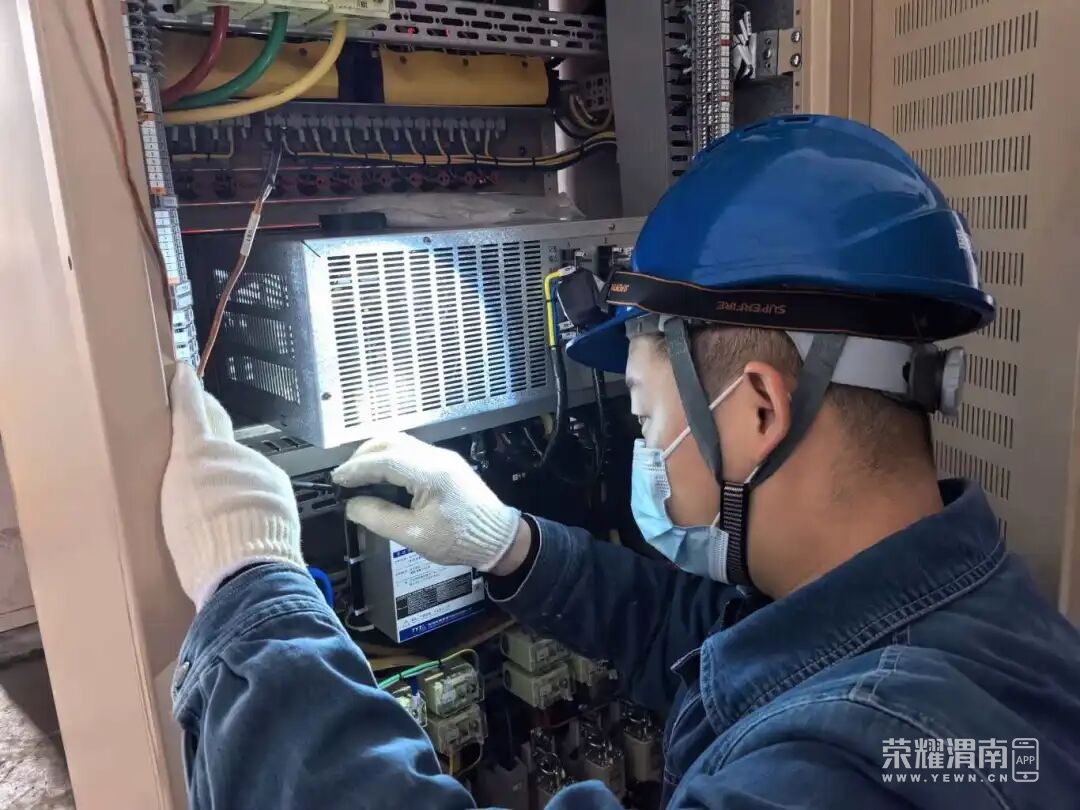

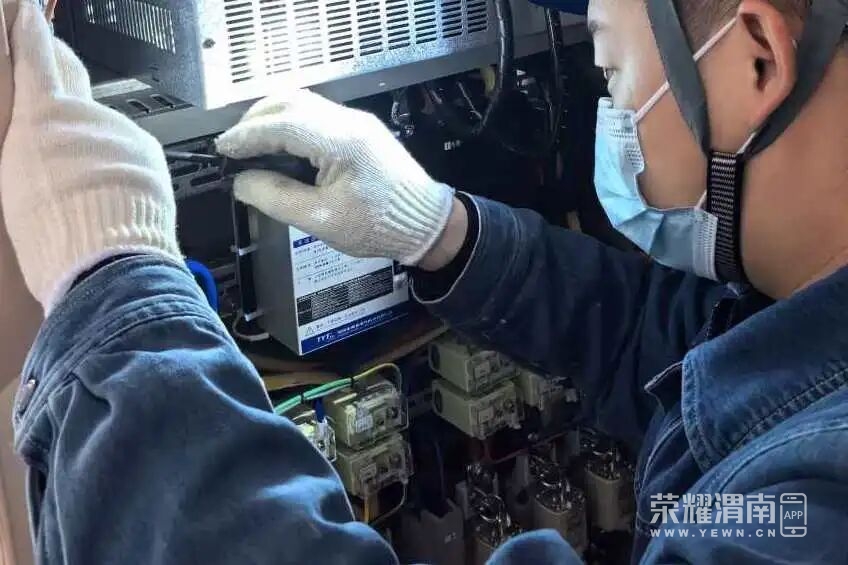

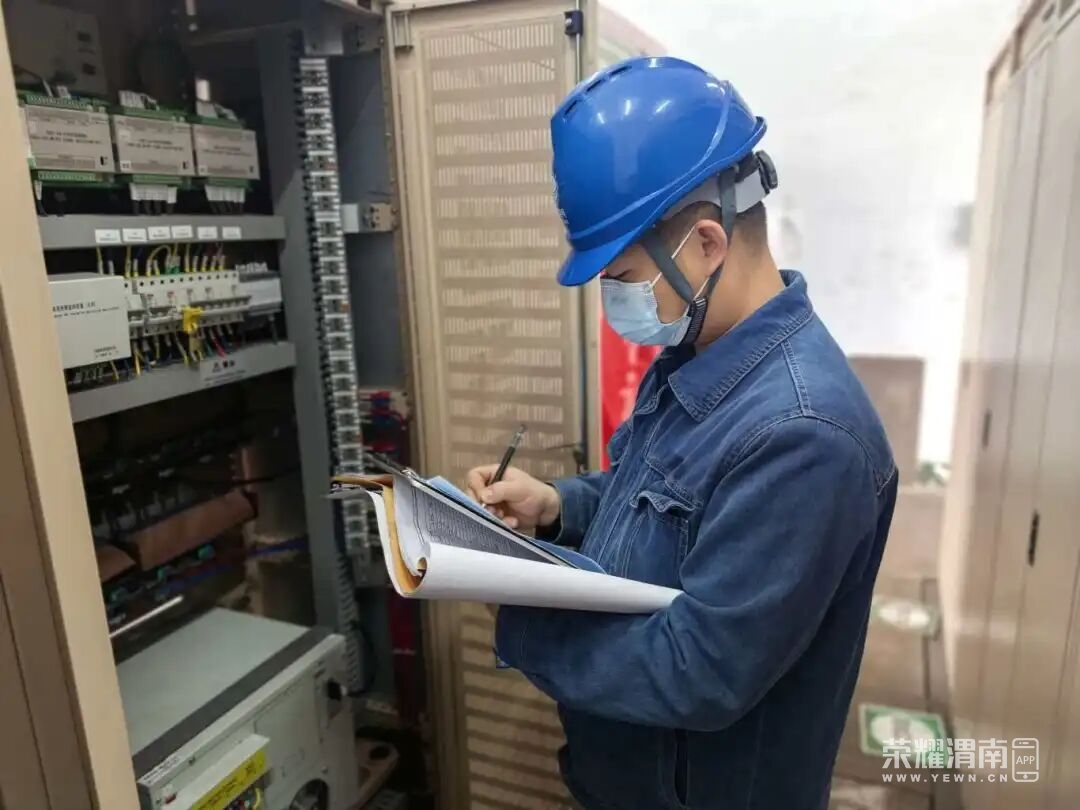

截至3月18日,国网渭南供电公司二次检修中心圆满完成35千伏渚北变为期10天的交直流一体化电源升级改造项目。 作为春检重点技改任务,项目聚焦设备老旧、监控薄弱、可靠性不足等问题,该中心以安全为底线、以质量为核心、以智能为方向,全面提升变电站二次电源保障能力。 本次改造分阶段稳步实施。第一阶段攻克直流负荷检修过渡难题,作业人员提前部署临时供电,精准核对极性、电压与馈线回路,在保障保护、测控、断路器操作等核心负荷不间断供电前提下,有序拆除旧充电屏、馈电屏及蓄电池组,高标准完成新一体化电源屏安装、接线与接地施工,全过程专人监护、逐项核验,实现安全平稳过渡。
3月14日启动第二阶段交流系统全面更换,重点开展旧屏拆除、新柜安装、电缆敷设接线、系统调试及远动联调。施工前期,作业人员严格执行现场安全技术交底,核对图纸与现场回路,明确拆除范围、接线走向及危险点,确保全过程安全可控、规范有序。

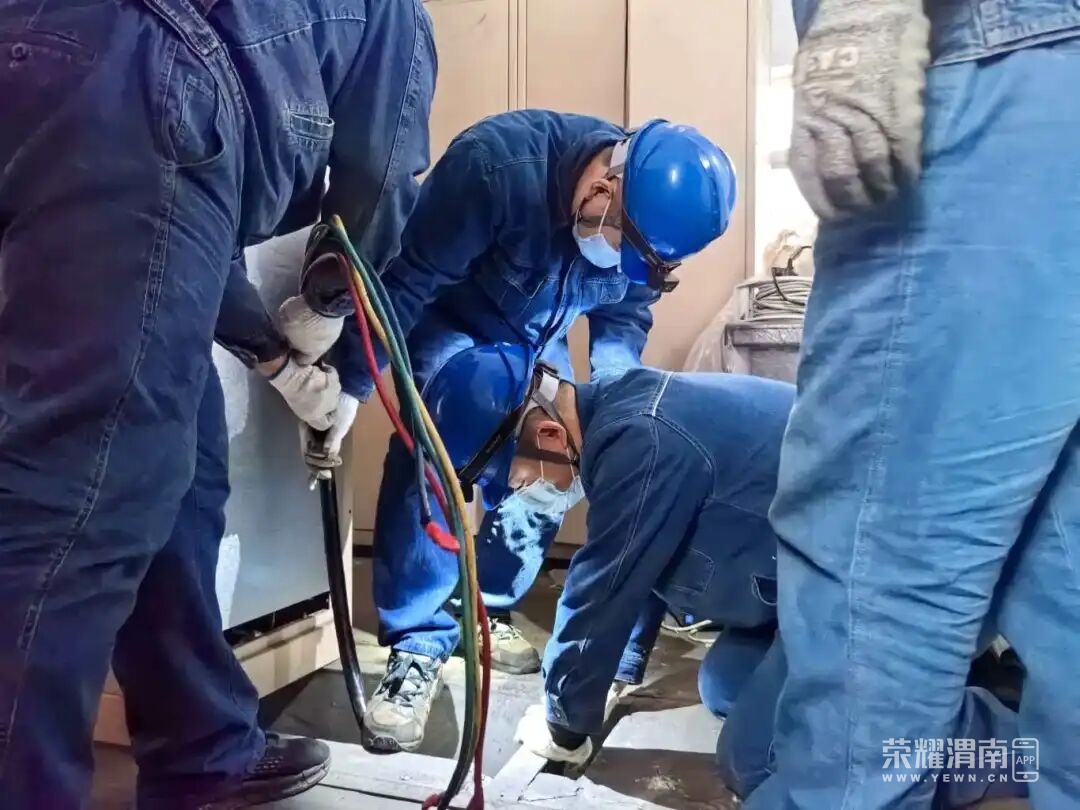

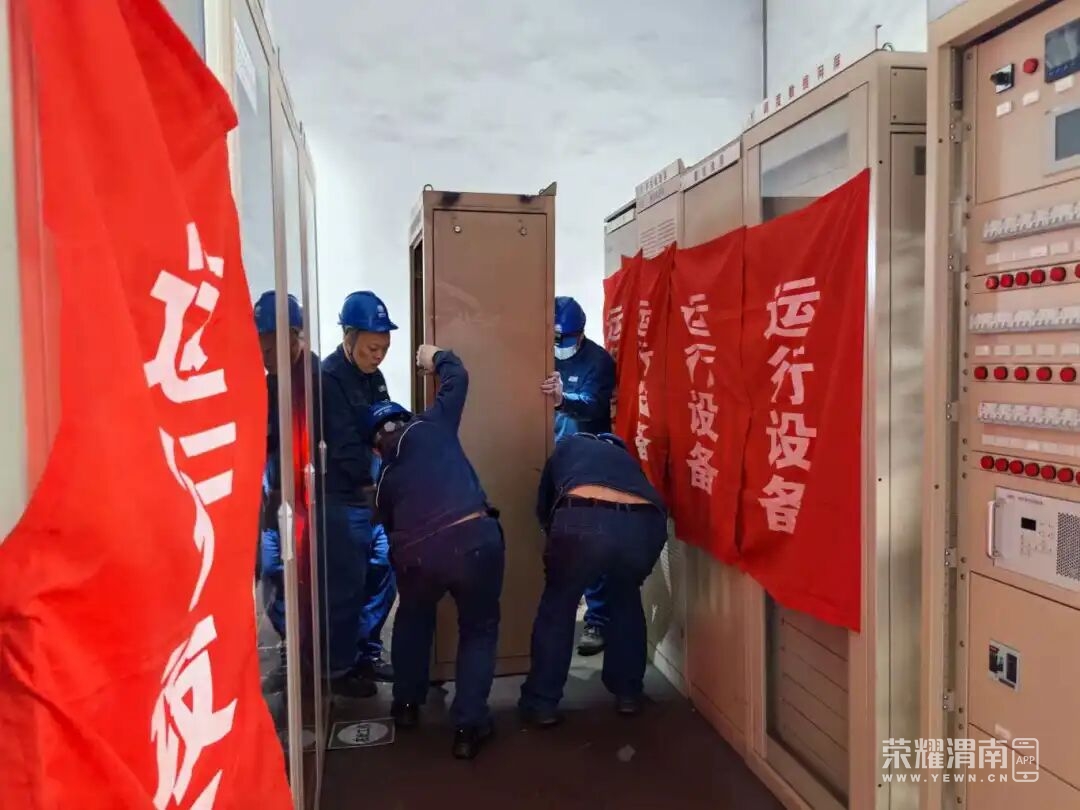

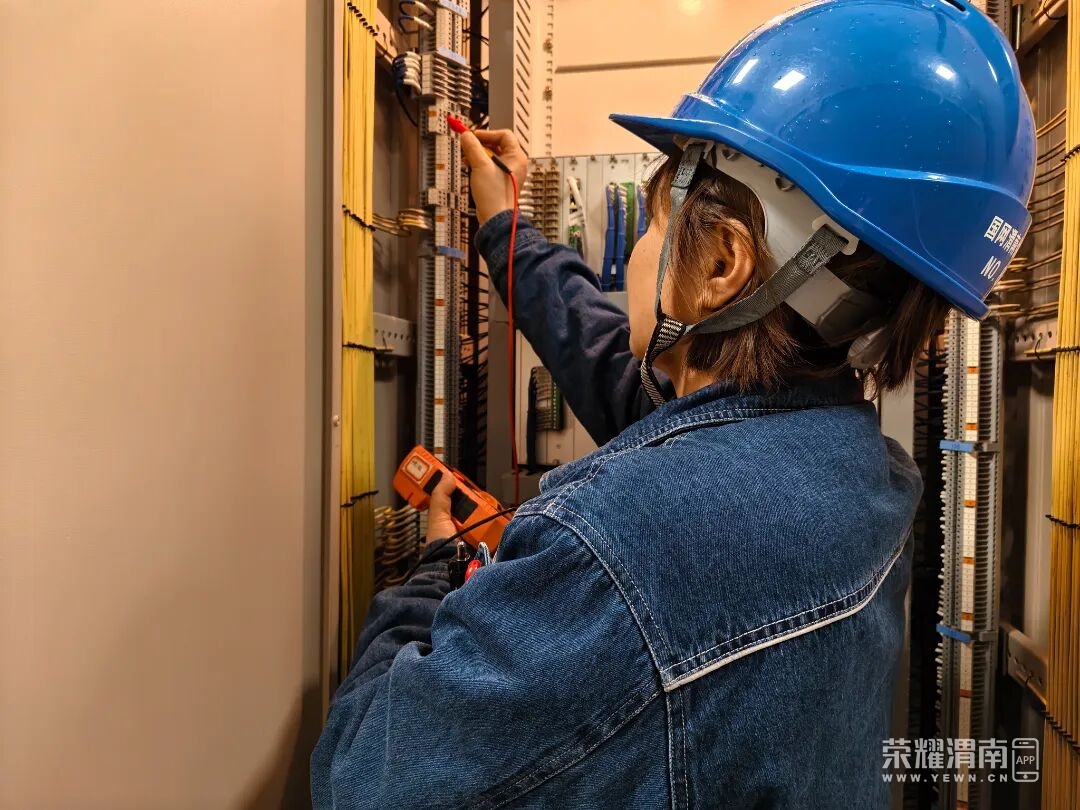

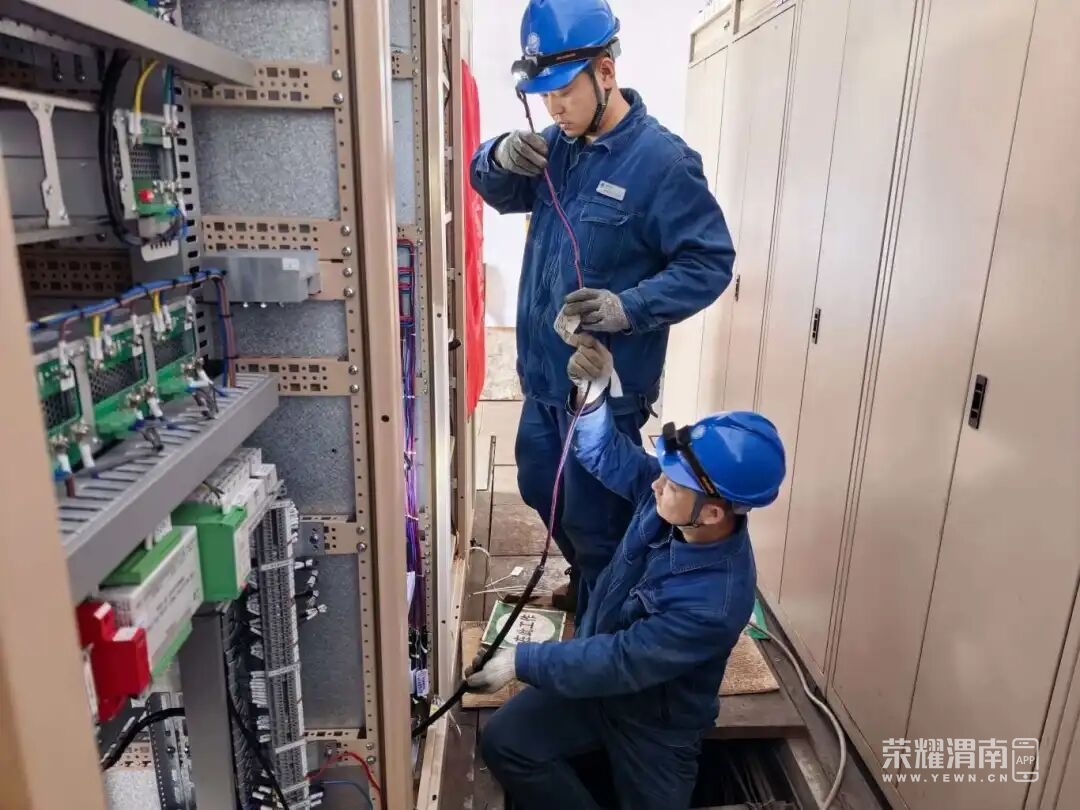

工作正式开展后,进行旧交流屏电缆有序拆除,按照先二次后一次、先负荷后电源的顺序,逐根核对电缆编号、标记线号,规范拆除端子接线,做好绝缘包裹与防护,避免短路、接地及误碰运行设备。电缆拆除完毕后,对旧交流屏体进行固定螺栓拆卸、柜体移出与场地清理,完成旧屏安全退出,为新屏安装腾出作业空间。

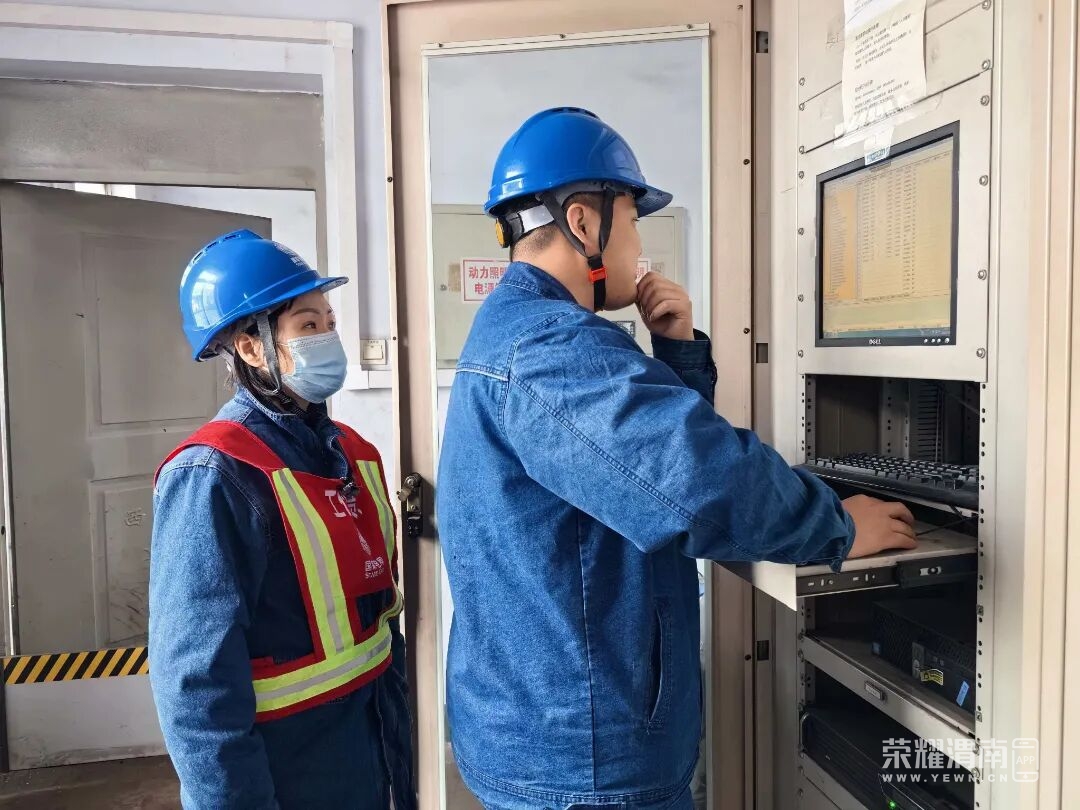

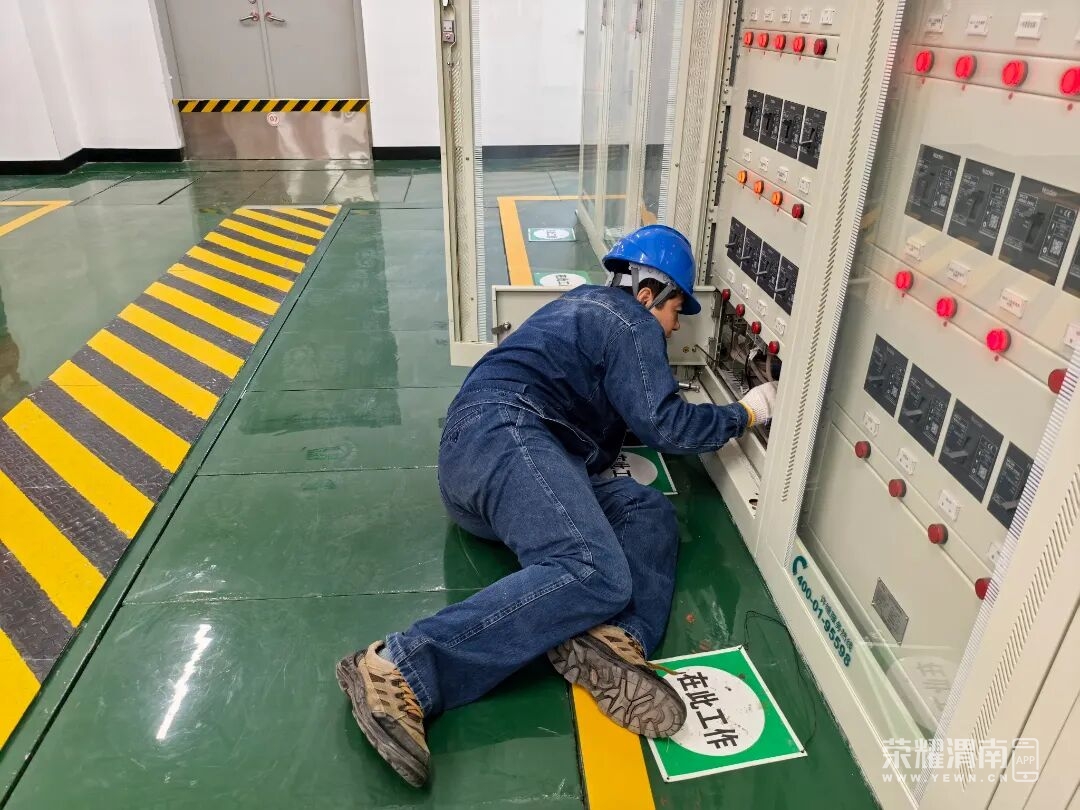

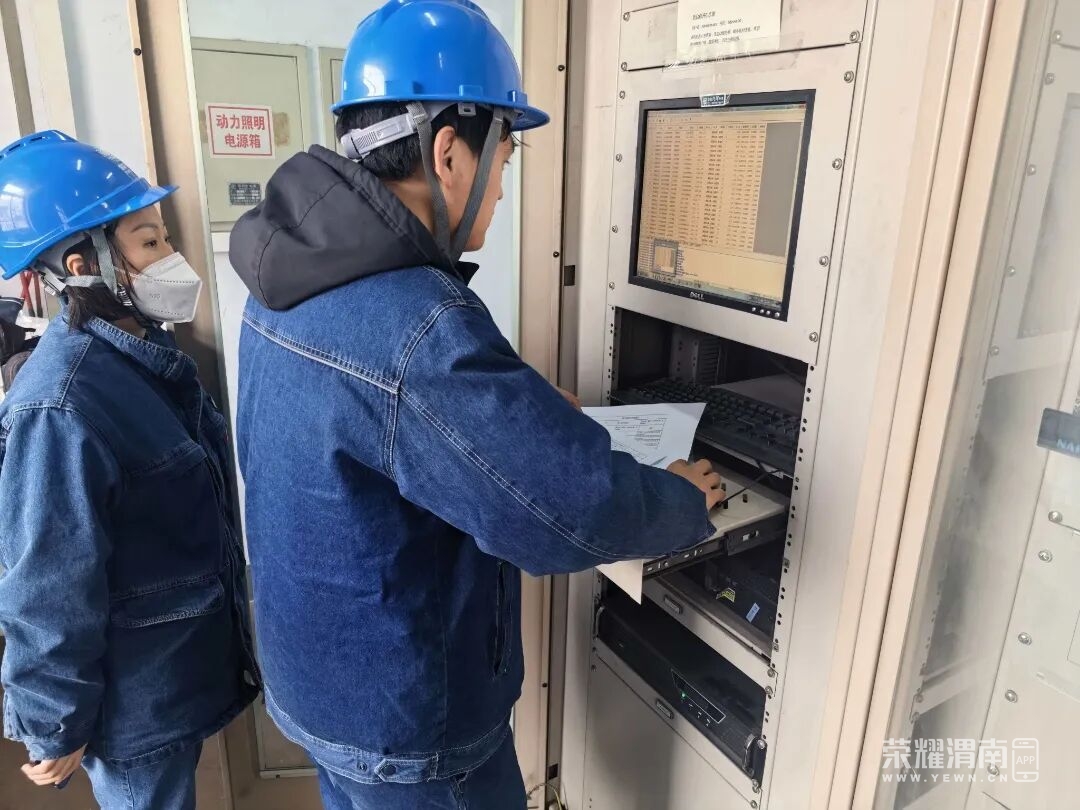

新交流屏柜安装阶段,作业人员严格按照设计位置完成柜体固定、基础加固及接地连接,确保安装牢固、布局规范、符合运维检修要求。随后开展新屏电缆敷设与接线工作,对照图纸逐回路核对、压接、紧固,做到接线整齐、标识清晰、接触良好,同时完成电缆防火封堵、布线整理,全面提升二次回路工艺质量。 依次开展交流输入、输出回路绝缘测试、电压电流核对、开关分合试验,确认各项参数准确、动作可靠。系统联调阶段,配合监控后台与调度端完成遥测、遥信、点表核对,实现交流电压、电流、开关状态、故障告警等数据实时采集与远传,确保信息上送准确、通道畅通、信号无漏报误报。调试完成后开展整体功能验证,模拟电源切换、故障告警等场景,确认新交流系统运行正常、切换可靠、监控完善。
通过本次改造,35千伏渚北变交流电源系统实现设备更新换代、功能优化升级,大幅提升了站用电源供电可靠性与智能化管理水平,为变电站后续安全稳定运行奠定了坚实基础。
|
|
